14种桩基施工全流程,你都掌握了么???

日期:2018-05-16 08:03 人气:

随着春天的到来,各地的工程项目也陆续动工啦,小编今天整理了各种桩基的施工流程,希望能够帮到即将开工的各位小伙伴。

桩基按照施工方式可分为预制桩和灌注桩。

预制桩:通过打桩机将预制的钢筋混凝土桩打入地下。优点是材料省,强度高,适用于较高要求的建筑,缺点是施工难度高,受机械数量限制施工时间长。

灌注桩:首先在施工场地上钻孔,当达到所需深度后将钢筋放入浇灌混凝土。优点是施工难度低,尤其是人工挖孔桩,可以不受机械数量的限制,所有桩基同时进行施工,大大节省时间,缺点是承载力低,费材料。

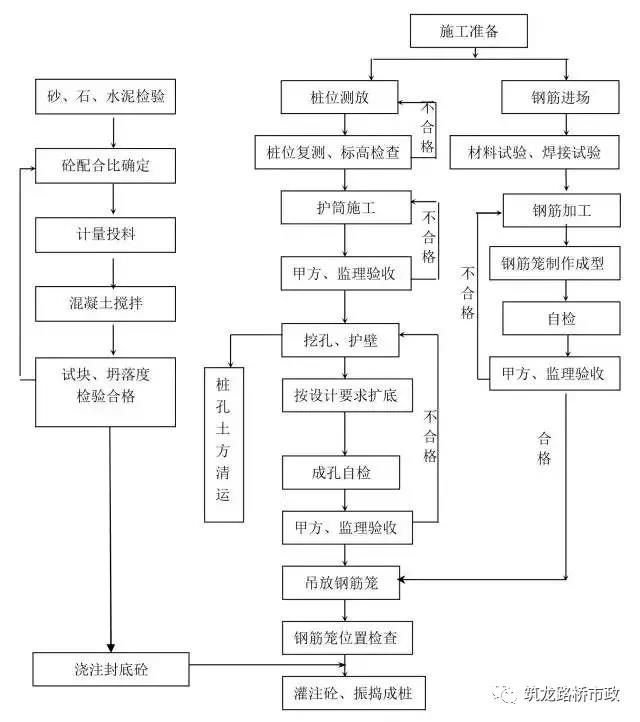

1、人工挖孔灌注桩

2、钻孔灌注桩(回转正循环)

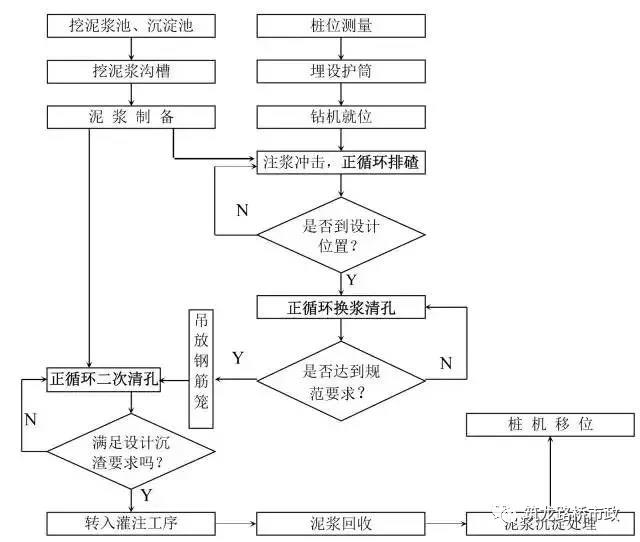

3、钻孔灌注桩(回转反循环)

4、钻孔灌注桩(冲击成孔正循环)

5、沉管灌注桩

6、引孔沉管灌注桩

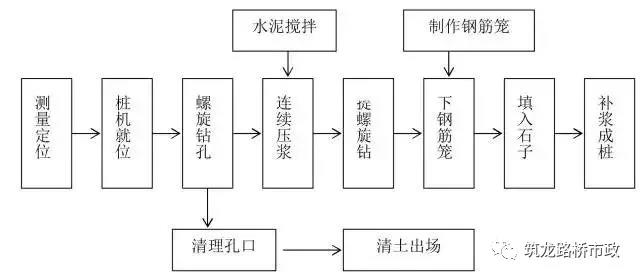

7、长螺旋压灌混凝土桩

8、长螺旋压浆桩

9、预制桩锤击沉桩法

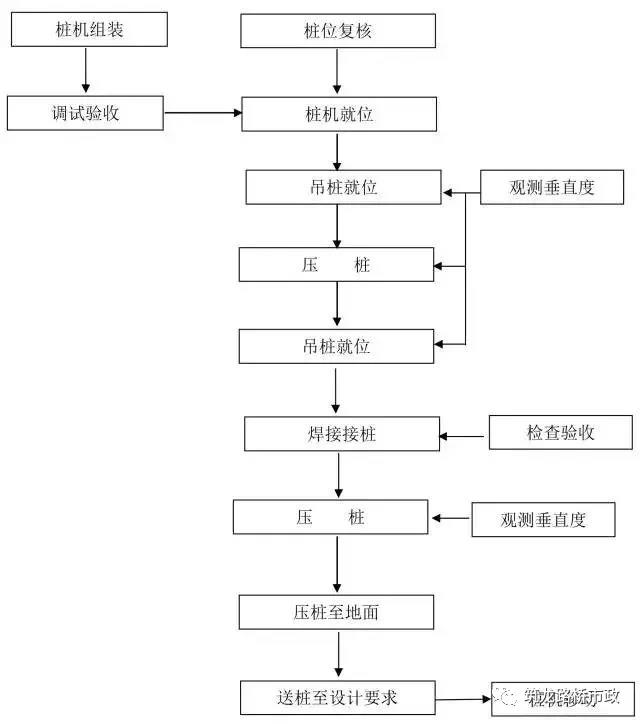

10、预制桩静压法

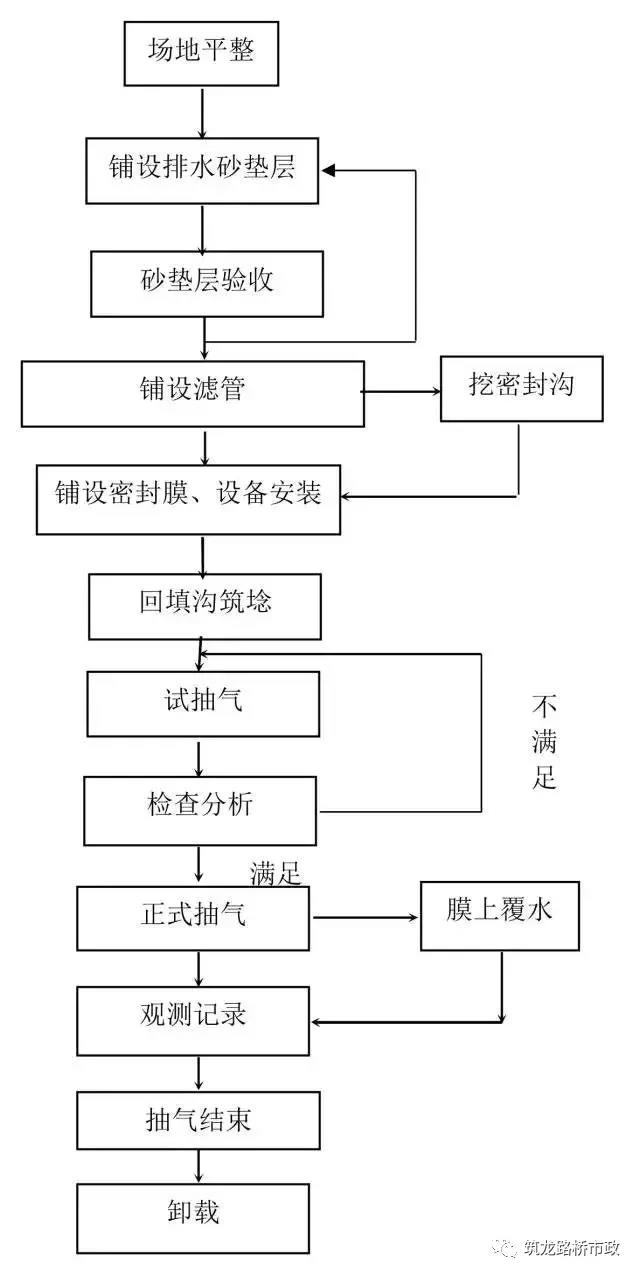

11、真空预压工艺

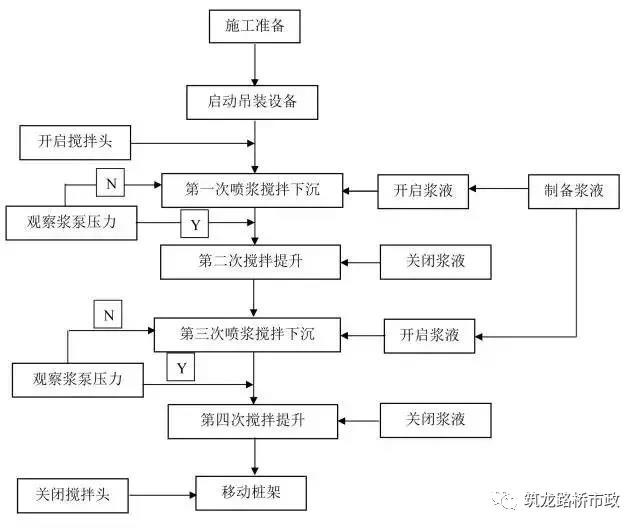

12、喷浆搅拌桩

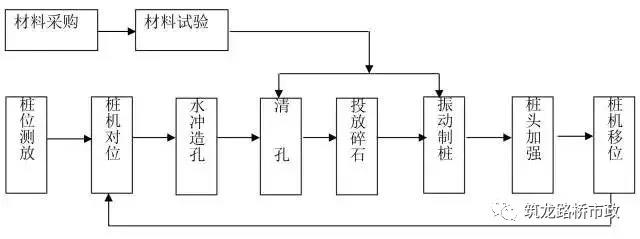

13、振动沉管挤密碎石桩

14、振冲挤密碎石桩
